Contraloría encuentra irregularidades en inicio de obra del “Hospital de Contingencia”, en Sahuanay

En visita de inspección también encontró interferencias con predios privados y postes de energía eléctrica. Se realizaron modificaciones que carecen de sustento técnico y sin contar con la opinión del proyectista para "aminorar gastos"

Contraloría encuentra irregularidades en inicio de obra del “Hospital de Contingencia”, en Sahuanay

Apurímac 11/06/2025.-  Mal comienzo. La Contraloría identificó varias irregularidades en el inicio de obra del llamado "Hospital de Contingencia" que el Gobierno Regional de Apurímac ejecuta en el sector de Maucacalle - Sahuanay, en el distrito de Tamburco que ejecuta en la modalidad de administración directa.

De acuerdo al Informe de Visita de Control N° 4311-2025-CG/GRAP-SVC del 27 de mayo del 2025, pero recién publicado en el portal de la entidad el 6 de junio, fueron identificadas dos situaciones adversas que podrían generar ampliaciones de plazo, paralizaciones o incumplimiento de los objetivos del proyecto de inversión que demandará una inversión de 54 millones 561 mil 823 soles.

Según la Contraloría, el GORE Apurímac realizó modificaciones para la construcción del muro perimétrico y no como fue propuesto en la fase de preinversión.

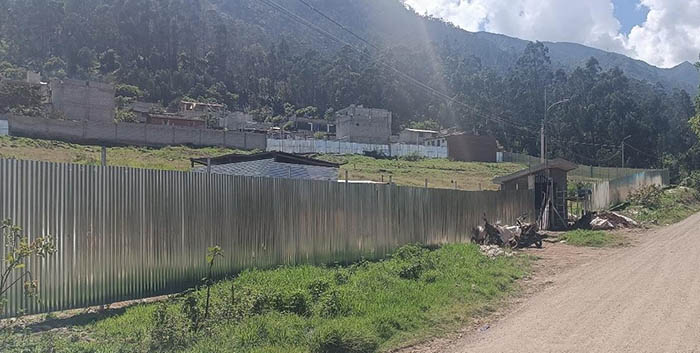

El informe de control precisa que debió levantarse el mencionado muro perimétrico con columnas de concreto armado, vigas, sobrecimiento de concreto simple, muros de ladrillo King kong, entre otros, sin embargo, durante la inspección, hallaron postes metálicos y calaminas que cumplen esa misma función.

Sobre este punto, un informe del residente de obra dando cuenta del cambio, el mencionado cerco debió levantarse tal como fue planteado en el IOARR, sin embargo, "con el fin de aminorar costos de inversión se realiza la modificación a construcción de un cerco provisional de calamina y tubos metálicos...".

"Se advierte que la Subgerencia de Estudios del GORE no emitió pronunciamiento y/o opinión al respecto pese a que se realizó la consulta el 31 de marzo de 2025, de acuerdo con el registro del asiento N° 83 de 30 de abril de 2025 en cuaderno de obra; no obstante, las partidas adicionales con las modificaciones indicadas se vienen ejecutando en obra, generando el riesgo de ejecutar partidas sin sustento adecuado, deficiencias constructivas; así como, afectar la calidad, vida útil y cumplimiento de los objetivos del proyecto en el plazo previsto", precisa el órgano de control

Otras situaciones adversas halladas en la inspección tienen que ver con el desfogue de los desagües de varias viviendas aledañas hacia el terreno donde se planea levantar el Hospital de Contingencia, así como también, la inundación de aguas pluviales ya que no existen drenajes adecuados hacia la red de saneamiento.  A esto se suma la presencia de postes de energía eléctrica en la zona de trabajos.

"...de las interferencias con postes de energía eléctrica, los responsables de la obra (residente e inspector) hasta el fin de la ejecución del presente servicio de control, no presentaron sustento documental sobre las gestiones emprendidas para resolver las interferencias, por lo cual se advierte la existencia de una situación adversa que podría generar el riesgo de que los trabajos queden inconclusos, conllevando a ampliaciones de plazo, paralizaciones y por ende, incumplimiento del plazo de ejecución y los objetivos del proyecto".

Pese que esta obra es cuestionada por un sector de pobladores de la ciudad de Abancay, el GORE Apurímac ha continuando con los trabajos. La Contraloría recomendó al titular la entidad adopte las medidas correctivas con el fin de asegurar la continuidad de la misma. (P.P.D)

DATO
Se estima que la construcción y culminación del "Hospital de Contingencia" que cuenta con el visto bueno de la Diresa Apurímac desde cuando era director, César Huallpa, será en los próximos 2 años de no haber retrasos. Recién a partir de ese año, se iniciaría la construcción del nuevo hospital III-I de Apurímac, según lo afirmado por el gobernador Godoy. De no ser así, serán otros 5 a 7 años, de beneficio económico para las clínicas privadas en Abancay. Negocio redondo.
